BIỂU ĐỒ GANTT LÀ GÌ? CÁCH VẼ VÀ ỨNG DỤNG TRONG QUẢN LÝ DỰ ÁN

Tony Dzung
Ngày 9 tháng 9 năm 2026, lúc 10:38

Mục lục [Ẩn]

  • 1. Biểu đồ Gantt là gì?
    • 1.1. Định nghĩa biểu đồ Gantt
    • 1.2. Lịch sử ra đời của biểu đồ Gantt
    • 1.3. Cấu trúc của một biểu đồ Gantt hoàn chỉnh
  • 2. Vì sao cần biểu đồ Gantt trong quản lý tiến độ dự án?
  • 3. Ví dụ biểu đồ Gantt thực tế và cách đọc sơ đồ
    • 3.1. Bảng dữ liệu đầu vào của biểu đồ Gantt
    • 3.2. Cách đọc một biểu đồ Gantt trong ba mươi giây
    • 3.3. Cách xác định đường găng bằng số liệu cụ thể
  • 4. Ưu điểm và nhược điểm của biểu đồ Gantt
    • 4.1. Ưu điểm nổi bật của biểu đồ Gantt
    • 4.2. Nhược điểm cần biết trước khi dùng
    • 4.3. Khi nào nên và khi nào không nên dùng biểu đồ Gantt
  • 5. Cách vẽ biểu đồ Gantt chuẩn theo 6 bước
    • Bước 1: Xác định mục tiêu và phạm vi dự án
    • Bước 2: Liệt kê và phân rã công việc
    • Bước 3: Ước tính thời gian và đánh dấu mốc quan trọng
    • Bước 4: Thiết lập quan hệ phụ thuộc và xác định đường găng
    • Bước 5: Phân công người chịu trách nhiệm và biểu diễn lên sơ đồ
    • Bước 6: Cập nhật tiến độ theo nhịp cố định
  • 6. Hướng dẫn cách vẽ biểu đồ Gantt bằng Excel và Google Sheets
    • 6.1. Chuẩn bị bảng dữ liệu
    • 6.2. Sáu thao tác dựng biểu đồ Gantt trong Excel
    • 6.3. Cách vẽ biểu đồ Gantt bằng Google Sheets
    • 6.4. Giới hạn của biểu đồ Gantt làm bằng bảng tính
  • 7. Top công cụ và phần mềm vẽ biểu đồ Gantt phổ biến

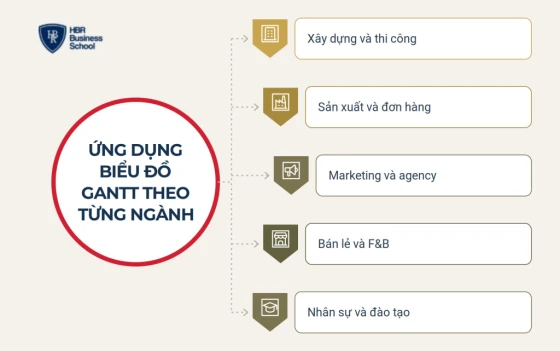

  • 8. Ứng dụng biểu đồ Gantt theo từng ngành
  • 9. So sánh biểu đồ Gantt với Kanban, PERT và Timeline
  • 10. Từ bản vẽ đến nhịp quản trị: bảy sai lầm và mô hình ba lớp

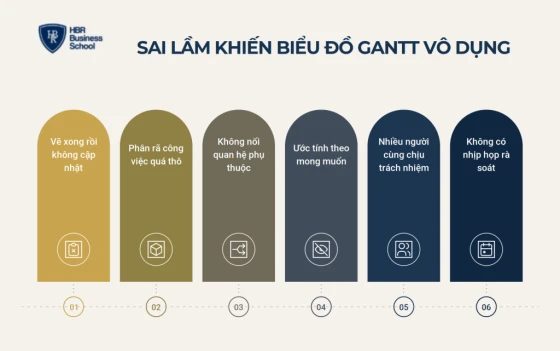

    • 10.1. Bảy sai lầm khiến biểu đồ Gantt trở nên vô dụng
    • 10.2. Lớp mục tiêu: gắn biểu đồ Gantt với hệ thống mục tiêu doanh nghiệp
    • 10.3. Lớp tiến độ: chuẩn hóa cách cập nhật
    • 10.4. Lớp rà soát: cuộc họp mười lăm phút mỗi tuần
  • Câu hỏi thường gặp về biểu đồ Gantt
    • Biểu đồ Gantt và sơ đồ Gantt có phải là một không?
    • Vẽ biểu đồ Gantt mất bao nhiêu thời gian?
    • Ai là người lập biểu đồ Gantt trong doanh nghiệp?
    • Đường găng trong biểu đồ Gantt là gì và tính thế nào?
    • Doanh nghiệp nhỏ dưới mười nhân sự có cần biểu đồ Gantt không?
    • Nên dùng biểu đồ Gantt hay bảng Kanban?
  • Kết luận

Biểu đồ Gantt là công cụ quản lý tiến độ được dùng phổ biến nhất suốt hơn một thế kỷ qua, nhưng phần lớn người dùng mới chỉ khai thác được một nửa giá trị của nó. Bài viết này giải thích biểu đồ Gantt là gì, kèm ví dụ dữ liệu thật, cách vẽ theo 6 bước, cách dựng trong Excel và cách biến sơ đồ thành công cụ kiểm soát tiến độ thực sự. Cùng Mr. Tony Dzung tìm hiểu ngay!

Điểm qua nội dung chính của bài:

  • Biểu đồ Gantt là gì và một biểu đồ Gantt hoàn chỉnh gồm những thành phần nào.
  • Ví dụ biểu đồ Gantt thực tế kèm bảng dữ liệu và cách xác định đường găng.
  • Quy trình 6 bước vẽ biểu đồ Gantt, cách dựng trong Excel và Google Sheets.
  • Công cụ phù hợp theo quy mô và cách ứng dụng theo từng ngành.
  • Bảy sai lầm khiến biểu đồ Gantt trở nên vô dụng và cách khắc phục.

1. Biểu đồ Gantt là gì?

Biểu đồ Gantt là dạng biểu đồ thanh ngang trình bày toàn bộ công việc của một dự án theo dòng thời gian. Đây là công cụ lâu đời và phổ biến nhất trong quản lý dự án, được dùng rộng rãi từ xây dựng, sản xuất, công nghệ thông tin cho tới marketing và giáo dục.

Ba nội dung nền tảng cần nắm trước khi đi vào cách vẽ:

  • Định nghĩa và các tên gọi khác của biểu đồ Gantt
  • Lịch sử ra đời và lý do công cụ này tồn tại hơn một thế kỷ
  • Sáu thành phần của một biểu đồ Gantt hoàn chỉnh

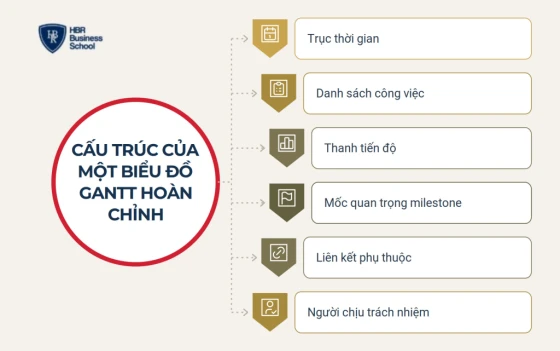

Cấu trúc của một biểu đồ Gantt hoàn chỉnh
Cấu trúc của một biểu đồ Gantt hoàn chỉnh

1.1. Định nghĩa biểu đồ Gantt

Biểu đồ Gantt (còn gọi là sơ đồ Gantt, sơ đồ ngang Gantt, Gantt chart) là loại biểu đồ biểu diễn các công việc của dự án dưới dạng những thanh ngang đặt trên một trục thời gian chung.

Sơ đồ gồm hai trục. Trục dọc liệt kê danh sách đầu việc. Trục ngang là dòng thời gian, chia theo ngày, tuần, tháng hoặc quý tùy quy mô dự án. Mỗi đầu việc tương ứng một thanh ngang, trong đó điểm đầu là ngày bắt đầu, điểm cuối là ngày kết thúc, chiều dài thanh chính là thời lượng thực hiện.

Giá trị lớn nhất của biểu đồ Gantt nằm ở chỗ nó nén rất nhiều thông tin quản trị vào một hình ảnh duy nhất. Chỉ cần nhìn vào sơ đồ, người xem biết ngay dự án có bao nhiêu đầu việc, ai làm việc gì, việc nào chạy song song, việc nào phải chờ việc khác xong mới được bắt đầu và tổng thời gian hoàn thành dự kiến là bao lâu.

1.2. Lịch sử ra đời của biểu đồ Gantt

Phiên bản đầu tiên xuất hiện khoảng giữa những năm 1890, do kỹ sư người Ba Lan Karol Adamiecki phát triển với tên gọi "harmonogram" để trực quan hóa luồng công việc trong nhà máy.

Khoảng mười lăm năm sau, Henry Gantt, kỹ sư cơ khí và chuyên gia tư vấn quản lý người Mỹ, phát triển ý tưởng này thành dạng biểu đồ thanh ngang kèm các dấu mốc quan trọng. Mục đích rất thực dụng: giúp người giám sát sản xuất biết công việc đang đi trước hay đi sau kế hoạch. Tên ông về sau gắn liền với công cụ này.

Một công cụ ra đời hơn một trăm năm trước nhưng vẫn được dùng hằng ngày cho thấy nhu cầu cốt lõi của người quản lý chưa bao giờ thay đổi: nhìn thấy công việc để kiểm soát được công việc. Công nghệ chỉ làm việc vẽ và cập nhật biểu đồ Gantt nhanh hơn, chứ không thay thế được tư duy đứng sau nó.

1.3. Cấu trúc của một biểu đồ Gantt hoàn chỉnh

Một sơ đồ dùng được trong thực tế cần đủ sáu thành phần dưới đây. Thiếu bất kỳ thành phần nào, nó sẽ chỉ còn là bảng lịch trang trí.

  • Trục thời gian: Nằm ngang, chia theo đơn vị phù hợp độ dài dự án. Dự án hai tuần chia theo ngày, dự án sáu tháng chia theo tuần, dự án nhiều năm chia theo tháng hoặc quý.
  • Danh sách công việc: Nằm dọc bên trái, mỗi đầu việc đã được phân rã đủ nhỏ để một người chịu trách nhiệm và xác nhận được là xong hay chưa xong.
  • Thanh tiến độ: Chiều dài tương ứng thời lượng thực hiện, phần tô đậm bên trong thể hiện tỷ lệ phần trăm đã hoàn thành.
  • Mốc quan trọng (milestone): Các sự kiện then chốt không có thời lượng, chỉ có một thời điểm, ví dụ duyệt ngân sách, nghiệm thu thiết kế, khai trương. Thường được ký hiệu bằng hình thoi.
  • Đường liên kết phụ thuộc: Mũi tên nối giữa các công việc, cho biết việc nào phải xong trước thì việc nào mới được bắt đầu.
  • Người chịu trách nhiệm: Tên nhân sự gắn với từng thanh công việc. Đây là thành phần hay bị bỏ qua nhất và cũng khiến sơ đồ mất giá trị quản trị nhanh nhất.

>>> XEM THÊM: QUẢN LÝ DỰ ÁN LÀ GÌ? KIẾN THỨC CỐT LÕI CHO NHÀ QUẢN TRỊ HIỆN ĐẠI

2. Vì sao cần biểu đồ Gantt trong quản lý tiến độ dự án?

Trễ hạn không phải chuyện hiếm mà là trạng thái mặc định của phần lớn dự án. Theo khảo sát Pulse of the Profession 2018 của Project Management Institute, 52% dự án hoàn thành trong mười hai tháng trước đó gặp tình trạng phình phạm vi ngoài kiểm soát, tăng từ mức 43% của năm năm trước đó. Cũng theo PMI, tỷ lệ dự án có độ phức tạp cao tăng từ 35% năm 2013 lên 41% năm 2018.

Nguyên nhân chung của các con số này không phải đội ngũ thiếu năng lực, mà là công việc không được nhìn thấy. Khi không ai có một bức tranh chung về việc nào đang chạy, việc nào đang chờ, mọi cảnh báo đều đến quá muộn.

Trong quá trình tư vấn cho hàng nghìn doanh nghiệp Việt, tôi thấy một tình huống lặp lại đến mức thành quy luật. Người lãnh đạo giao dự án, mọi người gật đầu, ba tuần sau hỏi thăm và nhận câu trả lời quen thuộc "em đang làm rồi anh". Đến hạn bàn giao thì mọi thứ vỡ ra, và không ai chỉ được chính xác nút thắt nằm ở đâu. Biểu đồ Gantt giải quyết đúng vấn đề đó qua năm vai trò sau.

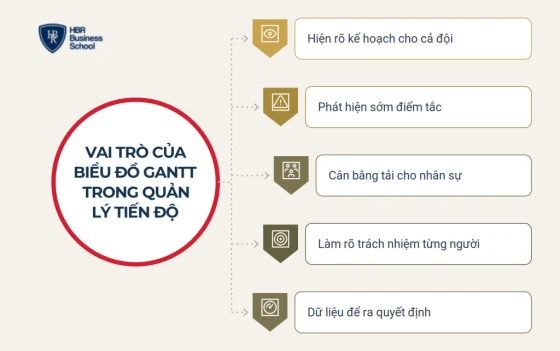

Vai trò của biểu đồ Gantt trong quản lý tiến độ dự án
Vai trò của biểu đồ Gantt trong quản lý tiến độ dự án
  • Biến kế hoạch trong đầu thành bức tranh ai cũng thấy: Phần lớn người quản lý có kế hoạch rất rõ nhưng nằm trong đầu chứ không nằm trên giấy. Biểu đồ Gantt buộc kế hoạch phải được viết ra thành đầu việc, thời gian và người phụ trách. Đây là bước chuyển từ điều hành theo trí nhớ sang điều hành theo hệ thống.
  • Phát hiện sớm điểm tắc thay vì biết khi đã trễ: Khi các công việc đã nối bằng quan hệ phụ thuộc, một đầu việc chậm ba ngày sẽ lập tức đẩy toàn bộ chuỗi phía sau lùi ba ngày trên sơ đồ. Hậu quả hiện ra ngay tại thời điểm phát sinh chứ không phải chờ tới ngày bàn giao.
  • Chặn tình trạng một người ôm quá nhiều đầu việc: Nhìn theo cột dọc thời gian, dễ phát hiện một nhân sự đang bị gán năm đầu việc trùng nhau trong cùng một tuần. Phát hiện sớm cho hai lựa chọn rõ ràng là giãn lịch hoặc bổ sung người.
  • Làm rõ trách nhiệm và giảm đùn đẩy: Khi mỗi thanh công việc gắn với đúng một người, không còn không gian cho câu "em tưởng bên kia làm". Tính công khai của sơ đồ tạo áp lực tích cực vì ai cũng thấy sự chậm trễ của mình ảnh hưởng tới đồng đội phía sau.
  • Cung cấp dữ liệu để ra quyết định đánh đổi: Mọi dự án đều bị ràng buộc bởi phạm vi, thời gian và nguồn lực. Nếu muốn rút ngắn dự án hai tuần, sơ đồ chỉ ra chính xác cần tăng người vào công việc nào, thay vì tăng người dàn trải mà không tạo khác biệt.

>>> XEM THÊM: QUẢN TRỊ LÀ GÌ? VAI TRÒ VÀ PHÂN BIỆT GIỮA QUẢN TRỊ VÀ QUẢN LÝ

3. Ví dụ biểu đồ Gantt thực tế và cách đọc sơ đồ

Cách nhanh nhất để hiểu biểu đồ Gantt là nhìn vào một dự án cụ thể. Dưới đây là bảng dữ liệu của một dự án quen thuộc: mở một quán cà phê mới, tổng cộng 62 ngày làm việc, tương đương khoảng 12 tuần.

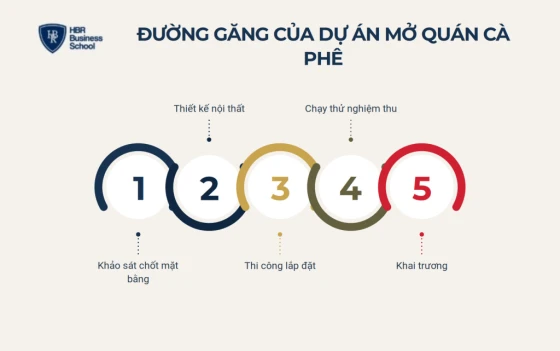

Ví dụ biểu đồ Gantt và cách xác định đường găng của dự án
Ví dụ biểu đồ Gantt và cách xác định đường găng của dự án

3.1. Bảng dữ liệu đầu vào của biểu đồ Gantt

Công việc

Ngày bắt đầu

Số ngày

Phụ thuộc

Phụ trách

A

Khảo sát và chốt mặt bằng

1

14

Không

Chủ đầu tư

B

Ký hợp đồng thuê, hoàn thiện pháp lý

15

10

A

Hành chính

C

Thiết kế nội thất

15

12

A

Thiết kế

D

Thi công và lắp đặt thiết bị

27

30

B, C

Giám sát

E

Xây dựng menu và định giá

20

14

A

Bếp trưởng

F

Tuyển dụng nhân sự

20

21

Không

Nhân sự

G

Đào tạo nhân sự

41

10

E, F

Bếp trưởng

H

Nhập nguyên liệu và vật tư

43

12

E

Mua hàng

I

Truyền thông trước khai trương

40

20

C

Marketing

J

Chạy thử và nghiệm thu

57

5

D, G, H

Chủ đầu tư

K

Khai trương

62

0

J

Toàn đội

Khi đưa bảng này lên sơ đồ, mỗi dòng trở thành một thanh ngang. Thanh A nằm từ ngày 1 đến ngày 14, thanh D dài nhất kéo từ ngày 27 tới ngày 56. Công việc K không có thời lượng nên hiển thị dưới dạng hình thoi, đó chính là milestone.

3.2. Cách đọc một biểu đồ Gantt trong ba mươi giây

Người có kinh nghiệm không đọc sơ đồ theo thứ tự từ trên xuống. Họ đọc theo ba lượt quét sau:

  • Quét theo chiều ngang để tìm việc dài nhất: Trong ví dụ trên, thi công và lắp đặt thiết bị chiếm 30 ngày trên tổng 62 ngày, gần một nửa dự án. Đây là hạng mục cần theo dõi sát nhất.
  • Quét theo chiều dọc để tìm điểm ùn: Quanh ngày 40 đến 45 có bốn công việc chạy đồng thời là D, G, H và I. Đây là giai đoạn căng nhất về nguồn lực, cần chuẩn bị nhân sự và dòng tiền trước.
  • Quét các mũi tên để tìm chuỗi ràng buộc: Chuỗi A tới C tới D tới J tới K là chuỗi mà mọi công việc đều phải chờ nhau, không có khoảng nghỉ.

3.3. Cách xác định đường găng bằng số liệu cụ thể

Đường găng (critical path) là chuỗi công việc dài nhất quyết định tổng thời gian dự án. Với bảng dữ liệu trên, đường găng là A tới C tới D tới J tới K, cộng lại đúng 62 ngày.

Ý nghĩa thực tế của con số này thể hiện rõ khi so sánh hai tình huống:

  • Thiết kế nội thất (C) chậm 1 ngày thì ngày khai trương lùi đúng 1 ngày. Vì C nằm trên đường găng, thi công phải chờ, nghiệm thu phải chờ, khai trương phải chờ theo.
  • Tuyển dụng nhân sự (F) chậm 5 ngày thì ngày khai trương không đổi. F kết thúc ngày 40, đào tạo (G) kết thúc ngày 50, trong khi chạy thử chỉ bắt đầu ngày 57. Chuỗi này có 6 ngày dự phòng.

Đây là khác biệt giữa người quản lý đốc thúc mọi việc như nhau và người quản lý biết dồn sức vào đúng chỗ. Khi cần rút ngắn dự án, chỉ có việc rút ngắn các đầu việc trên đường găng mới tạo ra kết quả. Tăng người cho khâu tuyển dụng trong ví dụ trên hoàn toàn không giúp quán mở sớm hơn một ngày nào.

>>> XEM THÊM: SƠ ĐỒ PERT LÀ GÌ? CÁC BƯỚC VẼ SƠ ĐỒ PERT QUẢN TRỊ DỰ ÁN

4. Ưu điểm và nhược điểm của biểu đồ Gantt

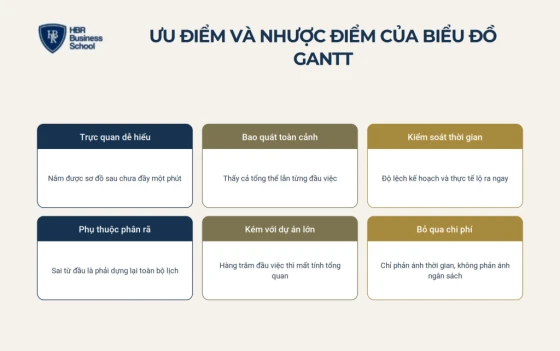

Biểu đồ Gantt là công cụ mạnh nhưng không vạn năng. Hiểu đúng giới hạn giúp tránh sai lầm phổ biến là ép một công cụ đơn giản gánh bài toán quá phức tạp.

Ưu điểm và nhược điểm của biểu đồ Gantt trong quản lý dự án
Ưu điểm và nhược điểm của biểu đồ Gantt trong quản lý dự án

4.1. Ưu điểm nổi bật của biểu đồ Gantt

  • Trực quan và gần như không cần đào tạo: Nhân viên chưa từng học quản lý dự án vẫn hiểu được sơ đồ sau chưa đầy một phút. Đây là ưu thế lớn với tổ chức không có điều kiện đào tạo công cụ phức tạp cho toàn đội ngũ.
  • Thể hiện được cả tổng thể lẫn chi tiết: Nhìn tổng quan thấy toàn bộ dòng thời gian, nhìn kỹ thấy từng đầu việc và người phụ trách. Rất ít công cụ làm được cả hai trên một mặt phẳng.
  • Kiểm soát thời gian chặt chẽ: Chiều dài thanh, mốc bắt đầu và kết thúc, tỷ lệ hoàn thành đều biểu diễn bằng hình ảnh nên độ lệch giữa kế hoạch và thực tế lộ ra ngay.
  • Là ngôn ngữ chung khi làm việc với đối tác: Khi báo cáo cho nhà đầu tư, khách hàng hoặc nhà thầu, một biểu đồ Gantt thay thế được cả trang mô tả bằng chữ.

4.2. Nhược điểm cần biết trước khi dùng

  • Phụ thuộc hoàn toàn vào chất lượng phân rã công việc ban đầu: Nếu bỏ sót một hạng mục hoặc ước tính sai thời lượng, toàn bộ lịch trình phải dựng lại. Sơ đồ chỉ phản ánh chất lượng tư duy của người lập chứ không tự sửa lỗi.
  • Hiệu quả giảm mạnh với dự án quá lớn: Khi số đầu việc lên tới hàng trăm và kéo dài qua nhiều trang, sơ đồ mất đi khả năng cho cái nhìn tổng quan vốn là thế mạnh của nó.
  • Chỉ tập trung vào thời gian: Biểu đồ Gantt không phản ánh hai ràng buộc quan trọng khác là chi phí và phạm vi, nên cần công cụ bổ sung nếu muốn kiểm soát ngân sách chặt chẽ.
  • Tốn công cập nhật nếu làm thủ công: Sơ đồ trên Excel không tự cập nhật. Không có người chịu trách nhiệm duy trì, nó sẽ lạc hậu chỉ sau vài tuần.

4.3. Khi nào nên và khi nào không nên dùng biểu đồ Gantt

Sau nhiều năm đồng hành cùng doanh nghiệp Việt, tôi thường khuyên anh chị áp dụng theo nguyên tắc dưới đây thay vì dùng đại trà cho mọi loại công việc.

Nên dùng biểu đồ Gantt khi dự án có mốc bàn giao cố định như khai trương chi nhánh hay tung sản phẩm, khi công việc có tính tuần tự rõ ràng, khi nhiều bộ phận cùng tham gia và cần một mặt phẳng chung để đồng bộ, hoặc khi quy mô nằm trong khoảng mười lăm đến tám mươi đầu việc.

Không nên dùng biểu đồ Gantt cho công việc lặp lại hằng ngày không có điểm kết thúc như trực fanpage hay xử lý đơn hàng, cho các đội phát triển sản phẩm có yêu cầu thay đổi liên tục theo tuần, hoặc cho dự án chỉ có dưới mười đầu việc. Ba trường hợp này dùng bảng Kanban hoặc một checklist kèm deadline sẽ hiệu quả hơn.

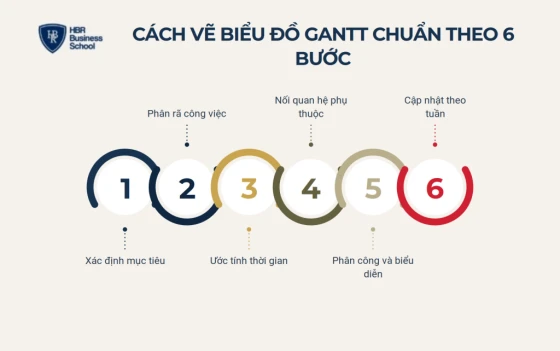

5. Cách vẽ biểu đồ Gantt chuẩn theo 6 bước

Cách vẽ biểu đồ Gantt về bản chất không nằm ở kỹ thuật vẽ mà nằm ở tư duy phân rã công việc. Làm tốt bước hai và bước bốn thì phần còn lại chỉ là thao tác.

Quy trình chuẩn gồm sáu bước:

  • Bước 1: Xác định mục tiêu và phạm vi dự án
  • Bước 2: Liệt kê và phân rã công việc
  • Bước 3: Ước tính thời gian và đánh dấu mốc quan trọng
  • Bước 4: Thiết lập quan hệ phụ thuộc và xác định đường găng
  • Bước 5: Phân công người chịu trách nhiệm và biểu diễn lên sơ đồ
  • Bước 6: Cập nhật tiến độ theo nhịp cố định
Cách vẽ biểu đồ Gantt chuẩn theo 6 bước cho doanh nghiệp
Cách vẽ biểu đồ Gantt chuẩn theo 6 bước cho doanh nghiệp

Bước 1: Xác định mục tiêu và phạm vi dự án

Trước khi liệt kê bất kỳ đầu việc nào, cần trả lời rõ bốn câu hỏi: dự án phải tạo ra kết quả gì, bắt đầu ngày nào, phải xong ngày nào, và giới hạn về ngân sách cùng nhân sự là bao nhiêu.

Xác định phạm vi rõ ràng giúp đội ngũ tránh hai lỗi ngược nhau. Một là bỏ sót hạng mục bắt buộc rồi phải chèn ngang vào lịch. Hai là làm thừa những việc không phục vụ mục tiêu, tiêu tốn nguồn lực mà không tạo giá trị.

Bước 2: Liệt kê và phân rã công việc

Liệt kê toàn bộ nhiệm vụ, sau đó chia hạng mục lớn thành đầu việc nhỏ hơn cho tới khi mỗi đầu việc thỏa mãn ba tiêu chí: có một người chịu trách nhiệm chính, có thời lượng dưới hai tuần, và xác nhận được rõ ràng là xong hay chưa xong.

Tên đầu việc phải cụ thể. Thay vì ghi "triển khai website", hãy tách thành thiết kế giao diện, lập trình, nhập nội dung, kiểm thử và nghiệm thu. Một đầu việc mô tả chung chung là dấu hiệu cho thấy người lập kế hoạch chưa thực sự hình dung được cách làm.

Bước 3: Ước tính thời gian và đánh dấu mốc quan trọng

Ước tính ngày bắt đầu, ngày kết thúc và thời lượng cho từng công việc. Nguyên tắc quan trọng là ước tính dựa trên khối lượng thực tế và năng lực đội ngũ hiện có, không phải dựa trên thời hạn mà mình mong muốn.

Song song đó, đánh dấu các mốc quan trọng như phê duyệt ngân sách, hoàn thành bản thiết kế, bàn giao giai đoạn một, nghiệm thu và ra mắt. Milestone không có thời lượng, nó chỉ là điểm kiểm tra để biết dự án còn đi đúng hướng hay không.

Bước 4: Thiết lập quan hệ phụ thuộc và xác định đường găng

Đây là bước phân biệt một biểu đồ Gantt thực sự với một bảng lịch tô màu. Có bốn dạng quan hệ phụ thuộc trong quản lý dự án:

  • Finish to Start (FS): Việc sau chỉ bắt đầu khi việc trước đã kết thúc, ví dụ duyệt maket xong mới được in ấn. Đây là dạng phổ biến nhất, chiếm hầu hết các liên kết trong một dự án thông thường.
  • Start to Start (SS): Việc sau chỉ bắt đầu khi việc trước đã bắt đầu, ví dụ chạy quảng cáo bắt đầu cùng lúc với trực tin nhắn.
  • Finish to Finish (FF): Việc sau chỉ kết thúc khi việc trước đã kết thúc, ví dụ kiểm thử kết thúc cùng thời điểm với lập trình.
  • Start to Finish (SF): Việc sau chỉ kết thúc khi việc trước đã bắt đầu. Dạng này hiếm gặp, thường xuất hiện trong bàn giao ca kíp.

Sau khi nối xong quan hệ phụ thuộc, hãy xác định đường găng theo cách đã minh họa ở mục 3. Đây là thông tin quan trọng nhất với người quản lý vì nó chỉ ra chính xác nên dồn nguồn lực vào đâu và có thể bỏ qua chỗ nào.

Bước 5: Phân công người chịu trách nhiệm và biểu diễn lên sơ đồ

Gán một người chịu trách nhiệm chính cho từng công việc, các thành viên khác đóng vai trò hỗ trợ. Khi hai người cùng chịu trách nhiệm cho một việc, thực tế thường là không ai chịu trách nhiệm.

Sau đó biểu diễn dữ liệu theo quy ước: trục dọc là danh sách công việc, trục ngang là thời gian, mỗi thanh ngang là một nhiệm vụ, mũi tên là quan hệ phụ thuộc, hình thoi cho milestone. Nên dùng màu phân nhóm theo bộ phận để nhìn ra ngay bộ phận nào đang quá tải.

Bước 6: Cập nhật tiến độ theo nhịp cố định

Biểu đồ Gantt không phải tài liệu lập một lần rồi cất đi. Nó là bảng điều khiển sống, cần cập nhật theo nhịp cố định, thông thường mỗi tuần một lần vào một khung giờ không thay đổi.

Mỗi lần cập nhật, đội ngũ ghi nhận bốn thông tin: tỷ lệ hoàn thành từng công việc, thời gian thực tế so với kế hoạch, danh sách việc đang chậm và tác động của việc chậm lên các nhiệm vụ phía sau. Chính nhịp cập nhật này, chứ không phải bản vẽ ban đầu, mới tạo ra giá trị quản trị thật.

Ở cấp độ điều hành, tôi thấy nhiều doanh nghiệp làm rất tốt bước một tới bước năm nhưng lại buông ở bước sáu, vì chưa có cơ chế và văn hóa thực thi đi kèm. Nếu anh chị đang gặp đúng tình trạng này, các workshop đào tạo doanh nghiệp do tôi trực tiếp dẫn dắt sẽ giúp anh chị thiết kế lại nhịp vận hành cho cả tổ chức chứ không chỉ cho một dự án.

6. Hướng dẫn cách vẽ biểu đồ Gantt bằng Excel và Google Sheets

Excel và Google Sheets là nơi phần lớn người dùng bắt đầu. Cả hai đều không có sẵn mẫu biểu đồ Gantt, nên anh chị sẽ dựng từ biểu đồ thanh xếp chồng rồi ẩn đi phần không cần thiết.

Hướng dẫn cách vẽ biểu đồ Gantt bằng Excel và Google Sheets
Hướng dẫn cách vẽ biểu đồ Gantt bằng Excel và Google Sheets

6.1. Chuẩn bị bảng dữ liệu

Tạo bảng gồm bốn cột bắt buộc: Tên công việc, Ngày bắt đầu, Số ngày thực hiện, Tỷ lệ hoàn thành. Nếu muốn theo dõi cả kế hoạch lẫn thực tế, thêm cột Số ngày đã hoàn thành, tính bằng tỷ lệ hoàn thành nhân với số ngày thực hiện.

Lưu ý hai điểm kỹ thuật. Cột ngày phải ở định dạng Date để phần mềm hiểu đúng. Và hãy sắp xếp danh sách công việc theo đúng thứ tự thực hiện ngay từ đầu, vì sắp xếp lại sau khi đã dựng biểu đồ sẽ mất nhiều thời gian hơn.

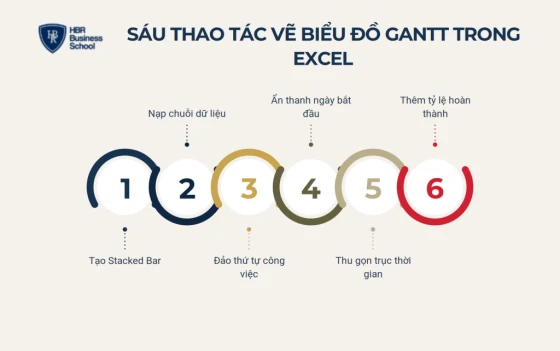

6.2. Sáu thao tác dựng biểu đồ Gantt trong Excel

  • Tạo biểu đồ nền: Bôi đen vùng dữ liệu, vào thẻ Insert, chọn Chart, chọn Bar rồi chọn dạng Stacked Bar.
  • Nạp đúng chuỗi dữ liệu: Vào Chart Tools, chọn Design rồi Select Data. Thêm chuỗi Ngày bắt đầu, sau đó thêm chuỗi Số ngày thực hiện, rồi chỉnh nhãn trục dọc về đúng cột tên công việc.
  • Đảo thứ tự công việc: Excel mặc định hiển thị ngược. Nhấp vào trục tên công việc, mở Axis Options và tích chọn Categories in reverse order.
  • Ẩn phần thanh ngày bắt đầu: Nhấp phải vào thanh đại diện cho Ngày bắt đầu, chọn Format Data Series, đặt Fill là No fill và Border là No line. Các thanh còn lại sẽ nằm đúng vị trí trên trục thời gian.
  • Thu gọn khoảng thời gian trục ngang: Nhập ngày đầu và ngày cuối mong muốn vào hai ô trống, chuyển định dạng hai ô đó sang General để lấy giá trị số, rồi nhập hai con số này vào ô Minimum và Maximum của trục ngang.
  • Hiển thị tỷ lệ hoàn thành: Vào Chart Tools, chọn Add Chart Element, chọn Error Bars và More Error Bar Options. Gắn Error Bar vào chuỗi Ngày bắt đầu, đặt Direction là Plus, End style là No cap, chọn Custom và trỏ tới cột Số ngày đã hoàn thành.

6.3. Cách vẽ biểu đồ Gantt bằng Google Sheets

Google Sheets đi theo logic tương tự nhưng khác ở hai điểm. Thứ nhất, thay vì dùng cột Số ngày thực hiện, anh chị tạo hai cột phụ tính bằng công thức: cột "ngày trôi qua" lấy ngày bắt đầu của việc trừ ngày bắt đầu sớm nhất của dự án, và cột "thời lượng" lấy ngày kết thúc trừ ngày bắt đầu. Thứ hai, tại trình chỉnh sửa biểu đồ, chọn loại Stacked Bar Chart rồi vào tab Customize để đặt màu chuỗi thứ nhất thành None.

Ưu thế lớn nhất của Google Sheets là nhiều người cùng chỉnh sửa trên một bản duy nhất. Với đội nhóm dưới mười người, đây là cách vừa miễn phí vừa tránh được vấn đề trôi phiên bản mà file Excel gửi qua lại hay gặp.

6.4. Giới hạn của biểu đồ Gantt làm bằng bảng tính

Cả hai công cụ trên chỉ phù hợp với dự án nhỏ, ít đầu việc và ít thay đổi. Khi quy mô tăng, ba hạn chế lộ ra rất nhanh: mọi thay đổi phải cập nhật thủ công rồi thông báo lại từng người, bảng tính không quản lý được quan hệ phụ thuộc nên phải tự tính tác động dây chuyền, và không có cơ chế nhắc việc tự động cho người phụ trách.

Nếu doanh nghiệp đang chạy nhiều dự án song song, tôi khuyên nên chuyển sang phần mềm quản lý công việc ngay từ đầu thay vì kéo dài giai đoạn làm thủ công.

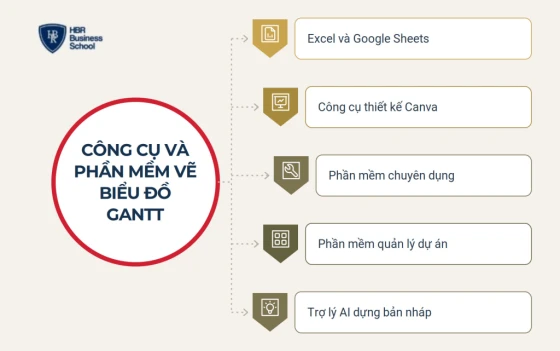

7. Top công cụ và phần mềm vẽ biểu đồ Gantt phổ biến

Chọn công cụ vẽ biểu đồ Gantt nên xuất phát từ quy mô dự án và mức độ trưởng thành của đội ngũ, không nên chọn theo phần mềm nào đang được nhắc tới nhiều nhất.

Top công cụ và phần mềm vẽ biểu đồ Gantt phổ biến
Top công cụ và phần mềm vẽ biểu đồ Gantt phổ biến
  • Bảng tính (Excel, Google Sheets): Quen thuộc, miễn phí, tùy chỉnh linh hoạt. Phù hợp với dự án dưới ba mươi đầu việc và có một người cập nhật cố định.
  • Công cụ thiết kế (Canva, Figma): Có sẵn mẫu biểu đồ Gantt, thao tác kéo thả đơn giản, cho ra sản phẩm đẹp mắt. Đây là công cụ thiết kế chứ không phải công cụ quản trị, nên chỉ dùng khi cần trình bày trong họp hoặc gửi khách hàng.
  • Phần mềm chuyên dụng (GanttPRO, TeamGantt, Instagantt): Hỗ trợ tốt quan hệ phụ thuộc và đường găng. Hạn chế là mạnh ở giai đoạn lập kế hoạch nhưng yếu ở giai đoạn thực thi, nên vẫn cần công cụ khác để giao việc và trao đổi.
  • Phần mềm quản lý công việc và dự án (Microsoft Project, Asana, Trello, ClickUp, Notion, Base Wework, MISA AMIS Công việc): Ở nhóm này, biểu đồ Gantt chỉ là một trong nhiều góc nhìn bên cạnh Kanban, lịch và danh sách. Với doanh nghiệp muốn xây hệ thống vận hành bài bản, đây là hướng đi đúng vì sơ đồ tự cập nhật thay vì phụ thuộc sự chăm chỉ của một người.
  • Trợ lý AI hỗ trợ dựng bản nháp: Mô tả dự án cho AI, yêu cầu phân rã đầu việc và đề xuất quan hệ phụ thuộc, sau đó xuất ra bảng để nạp vào phần mềm. Cách này rút ngắn đáng kể thời gian dựng bản đầu tiên, nhưng AI không biết năng lực thực tế của đội ngũ nên mọi ước tính thời gian đều cần người quản lý rà soát lại. Đây cũng là tinh thần của tư duy AI First Company: dùng công nghệ để tăng tốc, quyết định cuối cùng vẫn thuộc về người hiểu doanh nghiệp.

8. Ứng dụng biểu đồ Gantt theo từng ngành

Cùng một công cụ nhưng mỗi ngành lại có cách dùng và điểm cần chú ý khác nhau. Dưới đây là năm bối cảnh phổ biến nhất tại Việt Nam.

Ứng dụng biểu đồ Gantt theo từng ngành tại Việt Nam
Ứng dụng biểu đồ Gantt theo từng ngành tại Việt Nam
  • Xây dựng và thi công: Đây là ngành sinh ra biểu đồ Gantt và cũng dùng nó nhiều nhất, dưới tên gọi tiến độ thi công. Đặc thù là số lượng công việc lớn và phụ thuộc tuần tự chặt, nên nên chia thành sơ đồ tổng theo hạng mục cho chủ đầu tư và sơ đồ chi tiết theo tuần cho đội thi công.
  • Sản xuất: Dùng để lập kế hoạch chạy đơn hàng, bố trí ca máy và theo dõi tiến độ giao hàng. Điểm cần chú ý là gắn thêm ràng buộc năng lực máy vào từng thanh công việc, vì hai đơn hàng có thể chạy song song trên sơ đồ nhưng lại tranh nhau cùng một dây chuyền.
  • Marketing và agency: Dùng cho chiến dịch và lịch sản xuất nội dung. Nên đặt mốc đánh giá hiệu quả vào ngày thứ bảy và ngày thứ mười bốn thay vì chỉ đặt ở cuối chiến dịch, để kịp điều chỉnh khi ngân sách còn đủ xoay chuyển tình thế.
  • Bán lẻ và F&B: Dùng cho dự án mở điểm bán mới hoặc tung sản phẩm. Sai lầm phổ biến là chỉ tuyển người khi mặt bằng gần xong, dẫn tới cửa hàng sẵn sàng mà đội ngũ chưa được đào tạo. Trên sơ đồ, tuyển dụng nên chạy song song với thi công như ví dụ ở mục 3.
  • Nhân sự và đào tạo: Nhiều doanh nghiệp coi sơ đồ tiến độ là công cụ chỉ dành cho dự án kỹ thuật, nhưng các bài toán quản trị nhân sự như tuyển dụng vị trí quản lý, triển khai khung năng lực hay xây dựng chương trình đào tạo nội bộ đều có tính tuần tự và mốc bàn giao rõ ràng, hoàn toàn phù hợp để quản lý bằng biểu đồ Gantt.

9. So sánh biểu đồ Gantt với Kanban, PERT và Timeline

Mỗi công cụ trực quan hóa công việc giải một bài toán khác nhau, và một tổ chức trưởng thành thường dùng đồng thời hai đến ba công cụ cho các mục đích khác nhau.

So sánh biểu đồ Gantt với Kanban, PERT và Timeline
So sánh biểu đồ Gantt với Kanban, PERT và Timeline

Tiêu chí

Biểu đồ Gantt

Bảng Kanban

Sơ đồ PERT

Timeline

Trọng tâm

Tiến độ theo thời gian

Trạng thái công việc

Quan hệ và ước lượng thời gian

Chuỗi sự kiện

Thể hiện phụ thuộc

Có, bằng mũi tên

Không

Có, rất mạnh

Không

Thể hiện thời lượng

Có, bằng chiều dài thanh

Không

Có, bằng ước lượng ba giá trị

Ở mức khái quát

Phù hợp với

Dự án có deadline cố định

Công việc lặp lại, luồng liên tục

Dự án phức tạp, nhiều rủi ro

Trình bày lộ trình cho lãnh đạo

Độ khó sử dụng

Thấp

Rất thấp

Cao

Rất thấp

Ví dụ áp dụng

Mở chi nhánh mới

Vận hành phòng chăm sóc khách hàng

Dự án xây dựng lớn

Lộ trình phát triển ba năm

Phân tích chi tiết từng cặp so sánh:

1 - Biểu đồ Gantt và bảng Kanban

Hai công cụ này không thay thế nhau. Kanban trả lời câu hỏi "việc này đang ở trạng thái nào", còn biểu đồ Gantt trả lời câu hỏi "việc này có kịp hạn không". Nên dùng Kanban cho công việc vận hành hằng ngày và dùng sơ đồ Gantt cho các dự án có mốc bàn giao.

2 - Biểu đồ Gantt và sơ đồ PERT

Sơ đồ PERT mạnh hơn ở khâu phân tích quan hệ giữa các công việc và ước lượng thời gian trong điều kiện không chắc chắn, nhờ dùng ba giá trị lạc quan, thường gặp và bi quan. Ngược lại, biểu đồ Gantt trực quan hơn nhiều khi cần theo dõi tiến độ hằng tuần. Cách làm hiệu quả là dùng PERT ở giai đoạn lập kế hoạch, sau đó chuyển sang biểu đồ Gantt để điều hành.

3 - Biểu đồ Gantt và Timeline

Timeline chỉ hiển thị chuỗi sự kiện theo thời gian mà không gắn với người phụ trách hay quan hệ phụ thuộc. Nó phù hợp để trình bày lộ trình chiến lược cho hội đồng quản trị, còn biểu đồ Gantt là công cụ để đội ngũ thực thi hằng ngày.

10. Từ bản vẽ đến nhịp quản trị: bảy sai lầm và mô hình ba lớp

Rất nhiều tổ chức đã vẽ biểu đồ Gantt nhưng dự án vẫn trễ hạn. Nguyên nhân hầu như không nằm ở công cụ mà nằm ở cách sử dụng và ở việc thiếu một nhịp quản trị đứng sau.

10.1. Bảy sai lầm khiến biểu đồ Gantt trở nên vô dụng

  • Vẽ một lần rồi không cập nhật: Sơ đồ được dựng công phu trong tuần đầu, treo lên tường rồi không ai chạm tới nữa. Một biểu đồ Gantt không cập nhật còn nguy hiểm hơn không có, vì nó tạo cảm giác an toàn giả.
  • Phân rã công việc quá thô: Những đầu việc kiểu "triển khai dự án" kéo dài ba tháng khiến sơ đồ mất hết khả năng cảnh báo. Đến tuần thứ mười vẫn không biết việc đó đang đi được bao xa.
  • Không thiết lập quan hệ phụ thuộc: Khi các thanh công việc đứng độc lập, sơ đồ chỉ còn là lịch làm việc. Nó không cho biết một việc chậm sẽ kéo theo những việc nào và ngày hoàn thành lùi bao lâu.
  • Ước tính thời gian theo mong muốn: Người lập kế hoạch điền thời lượng dựa trên deadline mà cấp trên mong đợi thay vì năng lực thực tế. Kết quả là một bản kế hoạch đẹp trên giấy nhưng sai ngay từ tuần đầu tiên.
  • Một đầu việc có nhiều người chịu trách nhiệm: Khi phần người phụ trách ghi tên cả một phòng ban, trách nhiệm bị hòa tan. Nguyên tắc là mỗi đầu việc có đúng một chủ sở hữu, những người khác đóng vai trò phối hợp.
  • Nhồi quá nhiều đầu việc vào một sơ đồ: Biểu đồ Gantt hai trăm dòng không còn phục vụ mục tiêu trực quan hóa. Giải pháp là tách thành sơ đồ tổng cho lãnh đạo và các sơ đồ chi tiết cho từng bộ phận.
  • Không có nhịp họp gắn với sơ đồ: Sơ đồ chỉ sống khi có một cuộc họp cố định để soi vào nó. Không có nhịp họp, việc cập nhật sẽ luôn bị xếp sau các công việc khẩn cấp khác.
Bảy sai lầm khiến biểu đồ Gantt trở nên vô dụng
Bảy sai lầm khiến biểu đồ Gantt trở nên vô dụng

Sáu sai lầm đầu là lỗi kỹ thuật, sửa được trong một buổi. Sai lầm thứ bảy mới là gốc rễ, và nó đòi hỏi một cấu trúc quản trị chứ không phải một thao tác. Tôi gọi cấu trúc đó là mô hình ba lớp.

Mô hình ba lớp biến biểu đồ Gantt thành nhịp quản trị
Mô hình ba lớp biến biểu đồ Gantt thành nhịp quản trị

10.2. Lớp mục tiêu: gắn biểu đồ Gantt với hệ thống mục tiêu doanh nghiệp

Một dự án không gắn với mục tiêu chiến lược thì dù chạy đúng tiến độ cũng chỉ là bận rộn có tổ chức. Trước khi lập sơ đồ, cần trả lời rõ dự án này đóng góp vào kết quả then chốt nào của quý và của năm.

Cách làm hiệu quả là gắn từng dự án vào mô hình OKR của doanh nghiệp. Khi đó biểu đồ Gantt trở thành lớp thực thi cụ thể cho mục tiêu, còn OKR là thước đo xem việc hoàn thành đúng hạn có thực sự tạo ra giá trị hay không.

10.3. Lớp tiến độ: chuẩn hóa cách cập nhật

Quy định rõ ai cập nhật, cập nhật lúc nào và cập nhật những trường thông tin nào. Nguyên tắc là người trực tiếp làm việc tự cập nhật phần của mình, không để một thư ký dự án đi hỏi từng người rồi điền hộ.

Chuẩn hóa cũng bao gồm quy định về việc báo trễ. Nhân sự cần biết rằng báo trễ sớm là hành vi được khuyến khích, còn giấu trễ tới phút chót mới là điều bị xử lý. Đây là vấn đề văn hóa nhiều hơn là vấn đề công cụ.

10.4. Lớp rà soát: cuộc họp mười lăm phút mỗi tuần

Đặt một cuộc họp cố định mỗi tuần, tối đa mười lăm phút, chỉ để nhìn vào biểu đồ Gantt và trả lời ba câu hỏi: việc nào đang chậm, việc chậm đó có nằm trên đường găng không, và ai cần hỗ trợ gì để gỡ.

Cuộc họp này không phải nơi báo cáo thành tích, cũng không phải nơi quy trách nhiệm. Nó là nơi ra quyết định điều chỉnh. Khi duy trì được vòng lặp lập kế hoạch, cập nhật, rà soát và điều chỉnh, biểu đồ Gantt sẽ chuyển từ một bản vẽ thành một phần của hệ thống quản trị, giúp tổ chức chạy được cả khi người lãnh đạo không có mặt.

Con số của PMI cho thấy mức độ lãng phí khi thiếu nhịp này: theo Pulse of the Profession 2021, các tổ chức được khảo sát vẫn lãng phí trung bình 9,4% mỗi đồng đầu tư vào dự án do hiệu suất kém, bao gồm trễ hạn, vượt ngân sách và phình phạm vi. Với một doanh nghiệp chi mười tỷ đồng cho các dự án phát triển mỗi năm, đó là gần một tỷ đồng bốc hơi mà không ai ghi nhận thành một khoản lỗ cụ thể.

Với hơn mười sáu năm trực tiếp xây dựng và vận hành hệ sinh thái HBR Holdings gồm bốn thương hiệu giáo dục với hơn 1.400 nhân sự, tôi hiểu rõ áp lực của người lãnh đạo khi doanh nghiệp lớn dần nhưng hệ thống vận hành chưa theo kịp. Mọi công cụ quản trị, kể cả biểu đồ Gantt, chỉ phát huy tác dụng khi được đặt trong một hệ thống có mục tiêu rõ ràng và có kỷ luật thực thi.

Đó cũng là lý do ngày càng nhiều CEO và chủ doanh nghiệp lựa chọn đầu tư bài bản vào năng lực xây dựng hệ thống thay vì tiếp tục điều hành bằng kinh nghiệm cá nhân. Chương trình tư vấn doanh nghiệp Business Master là chương trình huấn luyện và cố vấn chiến lược chuyên sâu nhất mà tôi trực tiếp dẫn dắt, đồng hành cùng doanh nghiệp liên tục trong hai năm để chuyển hóa từ mô hình kinh doanh, hệ thống marketing, hệ thống bán hàng cho tới bộ máy vận hành và đội ngũ kế thừa. Anh chị cũng có thể bắt đầu từ cuốn Phát triển và điều hành tổ chức học tập, combo 14 cuốn vận hành doanh nghiệp toàn diện hoặc theo dõi thêm chuyên mục tri thức lãnh đạo và quản trị.

Để lại thông tin ngay hôm nay để nhận tư vấn 1:1 miễn phí về lộ trình xây dựng hệ thống vận hành cho doanh nghiệp của anh chị!

Câu hỏi thường gặp về biểu đồ Gantt

Biểu đồ Gantt và sơ đồ Gantt có phải là một không?

Có. Biểu đồ Gantt, sơ đồ Gantt, sơ đồ ngang Gantt và Gantt chart đều là các cách gọi của cùng một công cụ. Trong tài liệu tiếng Việt, "sơ đồ Gantt" phổ biến hơn trong lĩnh vực xây dựng, còn "biểu đồ Gantt" xuất hiện nhiều hơn trong quản trị doanh nghiệp.

Vẽ biểu đồ Gantt mất bao nhiêu thời gian?

Với dự án khoảng ba mươi đầu việc, thời gian dựng bản đầu tiên thường từ hai đến bốn giờ, trong đó phần lớn dành cho phân rã công việc và ước tính thời gian chứ không phải thao tác vẽ. Các lần cập nhật sau chỉ mất khoảng mười lăm phút mỗi tuần nếu dùng phần mềm quản lý dự án.

Ai là người lập biểu đồ Gantt trong doanh nghiệp?

Người quản lý dự án hoặc trưởng nhóm phụ trách lập bản đầu tiên, nhưng thời lượng từng đầu việc phải do chính người trực tiếp thực hiện ước tính. Đây là điểm nhiều nơi làm sai: quản lý tự điền hết rồi giao xuống, dẫn tới đội ngũ không cam kết với con số mà mình không đặt ra.

Đường găng trong biểu đồ Gantt là gì và tính thế nào?

Đường găng là chuỗi công việc dài nhất quyết định tổng thời gian hoàn thành dự án. Cách tính là liệt kê mọi chuỗi công việc nối liền từ đầu tới cuối theo quan hệ phụ thuộc, cộng thời lượng từng chuỗi rồi lấy chuỗi có tổng lớn nhất. Mọi công việc trên đường găng nếu chậm một ngày sẽ khiến cả dự án chậm một ngày.

Doanh nghiệp nhỏ dưới mười nhân sự có cần biểu đồ Gantt không?

Có, nhưng ở mức đơn giản. Nên bắt đầu bằng một sơ đồ trên Google Sheets cho các dự án quan trọng như tung sản phẩm hoặc mở điểm bán, thay vì đầu tư ngay vào phần mềm phức tạp. Điều quan trọng là hình thành thói quen viết kế hoạch ra và cập nhật định kỳ.

Nên dùng biểu đồ Gantt hay bảng Kanban?

Tùy loại công việc. Kanban phù hợp với công việc vận hành lặp lại hằng ngày như xử lý đơn hàng hoặc chăm sóc khách hàng. Biểu đồ Gantt phù hợp với dự án có ngày bắt đầu, ngày kết thúc và mốc bàn giao cố định. Nhiều doanh nghiệp dùng đồng thời cả hai cho hai nhóm công việc khác nhau.

Kết luận

Tóm lại, biểu đồ Gantt là công cụ trực quan hóa toàn bộ công việc của dự án theo dòng thời gian, giúp nhìn rõ ai làm gì, trong bao lâu và việc nào đang tắc. Nhưng giá trị thật của nó không nằm ở bản vẽ mà nằm ở việc xác định đúng đường găng và duy trì kỷ luật cập nhật. Khi anh chị gắn được biểu đồ Gantt vào hệ thống mục tiêu và duy trì vòng lặp lập kế hoạch, cập nhật, rà soát và điều chỉnh, doanh nghiệp sẽ chuyển từ trạng thái chữa cháy sang trạng thái kiểm soát được tiến độ một cách bền vững.
